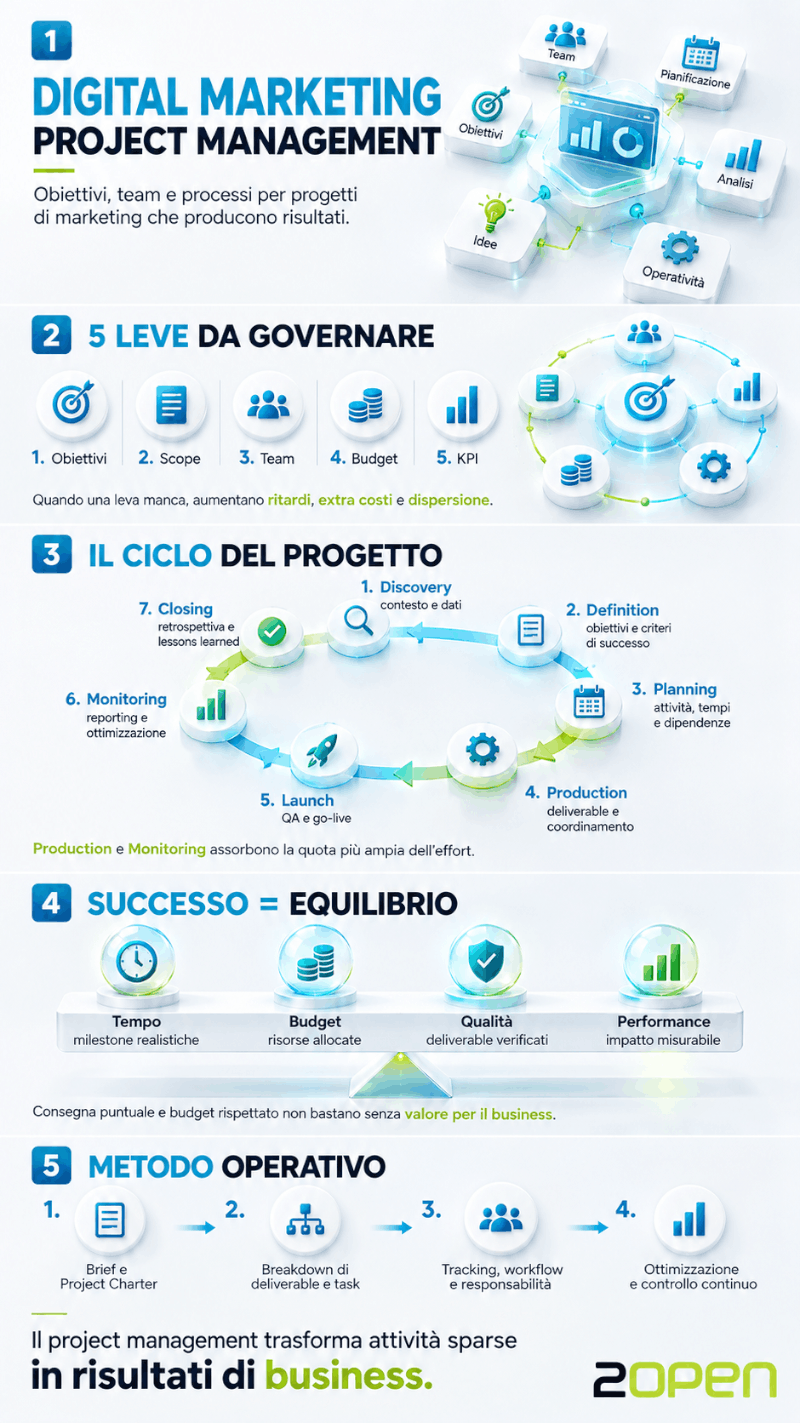

Il Digital Marketing Project Management coordina strategia, persone, budget, attività e dati per raggiungere obiettivi misurabili. La guida analizza fasi, ruoli, timeline, rischi, KPI e strumenti utili per gestire progetti di marketing digitale complessi

Digital Marketing Project Management

Un progetto di digital marketing raramente consiste nell'esecuzione isolata di una singola attività. Anche una campagna che sembra semplice mette in moto strategia, creatività, sviluppo web, advertising, SEO, analytics, CRM, contenuti, approvazioni del cliente e fornitori esterni. Ogni ingranaggio dipende dagli altri, e ogni ritardo si propaga lungo la catena. Chi coordina il lavoro si trova a gestire persone che parlano linguaggi diversi, priorità che cambiano, dati che arrivano in momenti imprevedibili.

Il digital marketing project management serve esattamente a questo: trasformare un obiettivo di marketing in un insieme coordinato di attività, con responsabilità, tempi, budget, dipendenze e criteri di misurazione definiti. Senza questa disciplina, il rischio concreto è lavorare molto e ottenere poco, oppure consegnare in tempo un progetto che non produce alcun risultato di business. La differenza tra un progetto che genera valore e uno che consuma risorse si gioca spesso su dettagli organizzativi che nessuno vede dall'esterno.

Questa guida affronta l'intero ciclo: dalla definizione degli obiettivi alla pianificazione delle attività, dall'organizzazione del team alla gestione del budget, fino al monitoraggio dei KPI, all'ottimizzazione e alla chiusura del progetto. Il filo conduttore è un concetto che torna in ogni sezione: gestire un progetto di marketing non significa rispettare una timeline, ma creare le condizioni perché il lavoro prodotto generi il risultato previsto. Se vuoi capire come impostare un progetto dalla prima riunione all'ultima retrospettiva, prosegui nella lettura.


Cos'è il Digital Marketing Project Management

Il project management è la disciplina che organizza conoscenze, persone, strumenti, attività e risorse per raggiungere requisiti e risultati definiti. Il PMI, tra gli enti di riferimento del settore, colloca al centro di questa disciplina la definizione dello scope, l'individuazione dei deliverable, l'organizzazione delle attività e la loro esecuzione controllata. Nulla di tutto questo nasce per caso: ogni progetto che funziona poggia su un impianto metodologico preciso, anche quando chi lo guida non lo chiama per nome.

Applicare questa impostazione al marketing digitale significa accettare una responsabilità precisa: il project manager coordina il lavoro di specialisti che parlano linguaggi diversi e perseguono obiettivi intermedi diversi. Un SEO specialist ragiona per ranking e impression, un media buyer per CPA e ROAS, un copywriter per tono e conversione, un developer per tempi di caricamento e integrazioni. Il PM non deve essere il migliore specialista di ogni disciplina. Deve comprenderne abbastanza bene logiche, esigenze e dipendenze da poter orchestrare il lavoro senza diventare un collo di bottiglia. Questa competenza trasversale è ciò che distingue un coordinatore da un semplice esecutore di task.


Dal project management tradizionale al marketing digitale

Un progetto di digital marketing può assumere forme molto diverse: il lancio di un e-commerce, una campagna di lead generation, una migrazione SEO, il lancio di un prodotto, il redesign di un sito, un progetto di marketing automation, una campagna omnicanale, l'ingresso in un nuovo mercato, la produzione e il lancio di una content strategy. In ognuno di questi casi la struttura di fondo resta riconoscibile: c'è un obiettivo, ci sono risorse limitate, ci sono scadenze, c'è un risultato da misurare.

Ogni tipologia porta con sé vincoli specifici. Un progetto di consulenza lead generation vive di integrazione con il CRM e di qualità del contatto commerciale: un lead che non risponde, che non ha budget o che non corrisponde al profilo target rappresenta un costo senza ritorno. Una migrazione SEO vive di redirect, tempi di indicizzazione e monitoraggio delle posizioni: un errore in questa fase può azzerare mesi di lavoro organico in poche ore. Il metodo di gestione resta lo stesso, ma cambiano priorità, rischi e criteri di successo. Riconoscere queste differenze prima di iniziare un progetto significa evitare di applicare lo stesso schema a situazioni che richiedono approcci diversi.


Progetto, campagna e attività continuativa non sono la stessa cosa

Un progetto ha un obiettivo identificabile, un inizio, una fine o una milestone conclusiva, risorse assegnate, deliverable e criteri di successo. Il PMI definisce il progetto come un'iniziativa temporanea destinata a produrre un risultato, un prodotto o un servizio unico. La temporaneità è la caratteristica che distingue il progetto dall'operatività quotidiana: un progetto nasce per concludersi, anche quando i suoi effetti proseguono nel tempo.

Le operations seguono una logica diversa: gestione quotidiana dei social, campagne always-on, manutenzione SEO, aggiornamento dei contenuti. Queste attività non hanno una data di chiusura naturale e richiedono un modello di gestione basato su flussi ricorrenti, non su milestone di progetto. Confondere un progetto con un'attività continuativa è una delle cause più frequenti di pianificazione sbagliata, perché un'attività continuativa non può essere valutata con gli stessi indicatori di un progetto. Anche le attività continuative, però, si organizzano bene attraverso cicli progettuali: un trimestre di content production, un ciclo di ottimizzazione delle campagne, una roadmap di test CRO. La differenza sta nella cornice temporale e negli obiettivi, non nella possibilità di applicare metodo.


Perché gestire un progetto di digital marketing è particolarmente complesso

Il marketing digitale eredita tutte le difficoltà del project management e ne aggiunge alcune specifiche. Vale la pena isolare le principali, perché ognuna richiede una contromisura. Riconoscere la complessità non serve a giustificare i ritardi, ma a prevenirli con strumenti adeguati.


Molte competenze devono lavorare sullo stesso risultato

Un progetto tipo coinvolge strategist, copywriter, designer, developer, SEO specialist, advertising specialist, tracking specialist, CRM manager, cliente e ufficio legale. Ogni figura ha priorità, tempi e metriche proprie. Il designer pensa in termini di coerenza visiva, il developer in termini di performance tecniche, il media buyer in termini di costo per acquisizione. Quando queste prospettive non si allineano, il progetto avanza a strappi.

Considera una sequenza concreta: senza la landing page non si può effettuare il QA del tracking; senza tracking validato l'advertising non dovrebbe partire; senza creatività approvate non si completa la configurazione delle campagne. Un problema a monte blocca l'intera catena, anche quando tutti gli altri reparti sono pronti. Il project manager lavora proprio su questi snodi: non esegue ogni attività, ma si assicura che nessuna resti ferma in attesa di una decisione o di un input che nessuno ha fornito. La sua è una funzione di regia, non di esecuzione.


Le dipendenze non sono sempre evidenti

Il dependency management distingue dipendenze interne, dipendenze dal cliente, dipendenze tecnologiche e dipendenze da piattaforme esterne. Una dipendenza interna è, ad esempio, il copy che deve essere approvato prima che il designer possa impaginarlo. Una dipendenza dal cliente è l'approvazione del budget media, che nessuno può sostituire. Una dipendenza tecnologica è l'accesso al CRM, che richiede credenziali e permessi. Una dipendenza da piattaforme esterne è la revisione di un annuncio da parte di Google o Meta, che sfugge al controllo del team.

Una pianificazione costruita come semplice elenco di task ignora questo livello e produce ritardi difficili da spiegare. Il PM esperto mappa le dipendenze prima di assegnare le scadenze, perché una data che non tiene conto delle dipendenze è una data inventata. Questo passaggio richiede tempo in fase di planning, ma restituisce settimane in fase di esecuzione.


Il contesto cambia mentre il progetto è in corso

SERP, performance delle campagne, feedback degli utenti, priorità commerciali, budget e algoritmi modificano le condizioni iniziali. Un aggiornamento dell'algoritmo di Google può ridimensionare il traffico organico in pochi giorni. Un cambio di priorità commerciale può spostare il target da un segmento all'altro. Un budget tagliato a metà obbliga a rivedere il media plan. Un progetto di sei mesi che non prevede margini di adattamento si rompe alla prima variazione significativa.

Per questo nei progetti digitali funzionano spesso approcci ibridi, con una parte pianificata in anticipo e una parte iterativa. La pianificazione definisce la direzione e le milestone principali, l'iterazione permette di correggere il tiro in base ai dati reali. Sapere quale parte del progetto è negoziabile e quale no è una delle competenze più preziose del project manager.


Il caso studio che accompagna la guida

Per rendere concreti i concetti, questa guida segue un progetto ipotetico ma realistico. Ogni sezione farà riferimento a questo scenario, perché la teoria del project management diventa comprensibile solo quando si applica a una situazione concreta. I numeri e i ruoli che trovi qui sono verosimili e riflettono progetti che molte aziende affrontano realmente.

Una software house B2B lancia una nuova piattaforma SaaS per la gestione documentale. L'obiettivo commerciale è acquisire aziende italiane con almeno 50 dipendenti. La durata iniziale prevista è di sei mesi. I canali coinvolti comprendono un nuovo hub di landing page, SEO, Google Ads, LinkedIn Ads, contenuti, webinar, email marketing, marketing automation, retargeting, CRM e sales follow-up. Si tratta di un progetto che tocca quasi tutte le competenze di un'agenzia o di un reparto marketing strutturato.

Il team riunisce project manager, strategist, SEO specialist, paid media specialist, copywriter, designer, developer, marketing automation specialist, data analyst e sales team. Questa configurazione risulta abbastanza complessa da illustrare quasi ogni aspetto del project management senza risultare artificiale, e abbastanza realistica da somigliare a un progetto che molte aziende affrontano davvero. Il fatto che coinvolga un team numeroso e canali diversi rende visibili quelle dipendenze e quei rischi che in progetti più piccoli restano impliciti.


Le fasi di un progetto di digital marketing

Un modello di riferimento utile organizza il progetto in sette fasi: discovery, definition, planning, production, launch, monitoring e optimization, closing. Il PMI tratta il ciclo di vita del progetto come una struttura composta da fasi logicamente correlate che culminano nella produzione di deliverable, e precisa che denominazioni e configurazione possono cambiare a seconda del progetto. Quello che conta non è il nome delle fasi, ma il fatto che ogni fase produca output concreti e verificabili prima di passare alla successiva.

La discovery raccoglie informazioni sul contesto, sul mercato e sui dati disponibili. La definition traduce queste informazioni in obiettivi, scope e criteri di successo. La planning costruisce il piano operativo: attività, responsabilità, tempi, budget. La production realizza i deliverable. Il launch mette il progetto di fronte al pubblico reale. La fase di monitoring e optimization analizza i risultati e corregge il tiro. La closing archivia, documenta e capitalizza l'esperienza. Ogni fase ha un output preciso e nessuna può essere saltata senza conseguenze.

Queste fasi non seguono un processo waterfall rigido. Alcune si sovrappongono, altre si ripetono. La fase di ottimizzazione, in particolare, riapre spesso attività di produzione e di planning su scala ridotta: un test CRO richiede una nuova landing, una nuova landing richiede un nuovo tracking, un nuovo tracking richiede un nuovo QA. Il modello serve come mappa, non come gabbia.


Dove si concentra l'effort durante il progetto

Distribuzione indicativa del lavoro di team nelle sette fasi del caso studio.

Totale = 100%
Distribuzione puramente indicativa utilizzata per rappresentare il caso studio: l'effort reale varia in funzione di scope, team e tipologia di progetto.
  • Discovery: 8%. Raccolta di informazioni su contesto, mercato e dati disponibili.
  • Definition: 10%. Traduzione delle informazioni in obiettivi, scope e criteri di successo.
  • Planning: 14%. Definizione di attività, responsabilità, tempi e budget.
  • Production: 30%. Realizzazione concreta dei deliverable; è la quota più elevata dell'esempio.
  • Launch: 8%. QA finale, messa online e verifica del corretto funzionamento.
  • Monitoring e Optimization: 25%. Analisi dei dati reali, test e correzione progressiva del progetto.
  • Closing: 5%. Analisi finale, handover, retrospettiva e lessons learned.


Fase 1: definire il progetto prima di pianificarlo

La tentazione più comune quando si avvia un progetto è passare subito alle attività. Si aprono i tool, si creano i task, si assegnano le scadenze. Questa fretta produce piani che nessuno rispetta, perché manca il passaggio precedente: capire cosa il progetto deve ottenere e perché. Definire il progetto prima di pianificarlo significa rispondere a domande scomode prima che diventino problemi operativi.


Partire dal problema di business

"Vogliamo fare una campagna LinkedIn" non è un obiettivo di progetto. È una possibile soluzione. Prima occorre identificare problema, opportunità, obiettivo aziendale, pubblico e vincoli. Senza questa analisi, la scelta del canale diventa una preferenza personale anziché una decisione strategica.

Nel caso studio, il problema è chiaro: l'azienda SaaS dipende quasi esclusivamente dal passaparola e vuole costruire un canale di acquisizione B2B prevedibile. Il passaparola porta clienti, ma in modo discontinuo e non controllabile. Solo dopo questa analisi si valutano SEO, PPC, webinar e le altre leve, perché ogni leva risponde a un problema diverso con costi e tempi diversi. LinkedIn Ads può portare lead qualificati in poche settimane ma a costi elevati; la SEO costruisce un canale duraturo ma richiede mesi prima di produrre risultati misurabili. La scelta dipende dalla tolleranza dell'azienda rispetto al tempo e al rischio.


Definire gli obiettivi su livelli distinti

Il framework SMART aiuta, ma da solo non basta. Serve una cascata di obiettivi su quattro livelli, perché un obiettivo di business e un obiettivo operativo non hanno lo stesso orizzonte né lo stesso responsabile. Confondere i livelli produce confusione nelle priorità.


Cascata degli obiettivi applicata al caso studio
Livello Esempio Responsabile
Business objective Incrementare l'ARR di 400.000 euro in 12 mesi Direzione
Marketing objective Generare 240 opportunità commerciali qualificate in 6 mesi Marketing manager
Channel objective Ottenere 90 lead qualificati da paid search Paid media specialist
Operational target Pubblicare la landing entro il 15 marzo Developer e PM


Il business objective riguarda il risultato economico che l'azienda vuole ottenere. Il marketing objective traduce quel risultato in un traguardo di marketing misurabile. Il channel objective declina il traguardo sul singolo canale. L'operational target scende al livello delle attività quotidiane. Ogni livello serve a un pubblico diverso: la direzione guarda il primo, il marketing manager il secondo, lo specialista il terzo, il team operativo il quarto. Se un progetto comunica solo l'operational target, chi decide il budget non ha elementi per valutare il ritorno.


Stabilire i criteri di successo

Prima di iniziare deve essere chiaro cosa significa "progetto riuscito". La consegna in tempo e il rispetto del budget rappresentano condizioni necessarie, non sufficienti. Un progetto può chiudersi puntuale e in budget avendo prodotto un risultato irrilevante per il business. Un progetto chiude con successo quando i deliverable risultano completi, il tracking funziona, le campagne sono operative, i target di performance risultano raggiunti e gli stakeholder adottano ciò che il progetto produce.

L'adozione da parte degli stakeholder è il criterio più trascurato. Un workflow di marketing automation che nessuno usa, una dashboard che nessuno consulta, un set di contenuti che nessuno pubblica: in tutti questi casi il deliverable esiste, ma il progetto ha fallito. Definire in anticipo chi userà cosa evita di produrre artefatti destinati all'oblio.


Definire lo scope: cosa fa parte del progetto e cosa no

Lo scope è la descrizione di ciò che il progetto include e di ciò che esclude. Sembra un esercizio banale, ma la maggior parte dei conflitti nei progetti di marketing nasce da aspettative mai formalizzate. Il cliente immagina un perimetro, il team ne immagina un altro, e nessuno se ne accorge finché il lavoro non è iniziato.


In scope e out of scope

Molti problemi nascono da aspettative mai formalizzate. Nel caso studio, lo scope include la landing page, dieci contenuti SEO, le campagne Google e LinkedIn, il workflow email e la dashboard. Restano fuori il redesign completo del sito, il rifacimento del CRM e la produzione video corporate.

La distinzione tra in scope e out of scope non serve a dire "no" a ogni richiesta. Serve a rendere visibile il costo di ogni aggiunta. Se il cliente chiede il redesign completo del sito, la risposta non è un rifiuto, ma una domanda: con quali risorse, in quale tempo, a scapito di quale altra attività? Questa domanda trasforma una richiesta vaga in una decisione consapevole.


Requirements e vincoli

I requisiti si dividono in funzionali, di marketing, tecnici e legali. Un requisito funzionale riguarda il comportamento del sistema: il form deve inviare i dati al CRM entro dieci secondi. Un requisito di marketing riguarda la comunicazione: il messaggio deve parlare a un pubblico di IT manager. Un requisito tecnico riguarda le performance: la landing deve caricare in meno di due secondi. Un requisito legale riguarda la conformità: il consenso cookie deve rispettare il GDPR.

I vincoli riguardano tempo, budget, brand guideline e tecnologia esistente. Separare le due categorie evita di trattare un vincolo come una preferenza negoziabile. Se il CRM esistente non supporta una certa integrazione, nessuna insistenza la renderà possibile: il vincolo tecnologico va accettato e aggirato, non ignorato.


Scope creep

Lo scope creep indica la crescita incontrollata del perimetro attraverso aggiunte apparentemente innocue. "Visto che stiamo rifacendo la landing, possiamo modificare anche queste altre quattro pagine?" è la formula tipica con cui lo scope creep si presenta.

Il problema non è la richiesta in sé. Il problema nasce quando la richiesta modifica workload, tempi e budget senza ricalibrare il progetto. Un PM esperto accoglie la richiesta e mostra il costo in termini di risorse, non la rifiuta. "Possiamo farlo, e questo sposta il go-live di due settimane. Confermi?" è una risposta che rispetta sia il cliente sia il team. Il cliente decide con informazioni complete, il team non subisce una modifica non pianificata.


Dal brief alla Project Charter

Il brief raccoglie le intenzioni del cliente o del committente. La Project Charter le trasforma in un documento condiviso che fissa obiettivi, scope, risorse e vincoli. Il passaggio dal brief alla charter è il momento in cui un'idea diventa un progetto gestibile. Senza questo passaggio, ogni discussione successiva riparte da zero.


Quali informazioni deve contenere

Non serve un documento formale con questo nome. Conta che le informazioni siano condivise e accessibili: business need, obiettivi, target, scope, deliverable principali, KPI, stakeholder, risorse, budget, milestone, assunzioni, vincoli e rischi principali. Ogni voce risponde a una domanda che prima o poi qualcuno porrà: perché lo facciamo, cosa produciamo, chi lo fa, con quali soldi, entro quando, con quali rischi.

Le assunzioni meritano un'attenzione particolare. Sono le condizioni che il progetto dà per scontate senza averle verificate: il CRM è pronto, il cliente approva entro 48 ore, i dati storici sono disponibili. Se un'assunzione si rivela falsa, il piano cambia. Scriverle in anticipo permette di verificarle prima che il problema si manifesti.


Mini Project Charter del caso studio


Sintesi della Project Charter del progetto SaaS
Voce Contenuto
Business need Ridurre la dipendenza dal passaparola e costruire un canale di acquisizione prevedibile
Obiettivo marketing 240 opportunità qualificate in 6 mesi
Target Aziende italiane con almeno 50 dipendenti, settore servizi e manifattura
Deliverable Hub landing, 10 contenuti SEO, campagne Google e LinkedIn, workflow email, dashboard
Budget Media budget 60.000 euro, produzione e tecnologia 35.000 euro
Milestone Strategia approvata, tracking validato, go-live, review a 14 giorni, chiusura
Rischi principali Integrazione CRM in ritardo, approvazioni creative lente, disponibilità dati storici


Questa tabella non è un documento burocratico. È lo strumento che permette a chiunque, a distanza di settimane, di capire perché il progetto esiste e cosa deve produrre. Se qualcuno propone un'attività che non compare nella charter, la domanda sorge spontanea: questa attività serve a uno degli obiettivi dichiarati? Se la risposta è no, l'attività non appartiene al progetto.


Trasformare la strategia in deliverable e attività

La strategia indica la direzione, ma non è ancora eseguibile. Tra la strategia e le attività quotidiane manca un passaggio intermedio: la scomposizione in deliverable e task. Questo passaggio trasforma un'intenzione in un piano concreto che il team può eseguire e verificare.


Dal risultato desiderato ai deliverable

Il percorso logico segue questa sequenza: objective, strategy, workstream, deliverable, task. Nel caso studio, l'obiettivo di acquisire lead porta alla strategia di paid acquisition, al workstream Google Ads, al deliverable campagna Search e infine alle attività operative: keyword research, copy annunci, tracking, landing, configurazione campagne, QA.

Ogni passaggio restringe il campo e aumenta il livello di dettaglio. L'objective è astratto ("generare lead qualificati"), il task è concreto ("scrivere il titolo dell'annuncio entro venerdì"). La catena funziona solo se ogni anello è collegato al precedente: un task che non serve a nessun deliverable è lavoro sprecato, un deliverable che non serve a nessun obiettivo è un risultato inutile.


Work Breakdown Structure

La WBS suddivide il progetto per workstream: strategy, website e CRO, content e SEO, paid media, creative, analytics, CRM e automation, reporting. Ogni workstream si scompone progressivamente fino a task gestibili. La WBS ha una funzione organizzativa e una funzione comunicativa: organizza il lavoro e mostra a colpo d'occhio dove si concentrano le attività.

Nel caso studio, il workstream paid media contiene due sottogruppi (Google Ads e LinkedIn Ads), ognuno dei quali contiene campagne, ognuna delle quali contiene attività di setup, creatività, tracking e QA. Questa struttura permette di assegnare owner diversi a livelli diversi: il paid media specialist risponde del workstream, i singoli specialisti rispondono delle campagne, gli assistenti rispondono dei task.


Quanto deve essere granulare un task

Un task utile possiede almeno owner, output, deadline e criteri di completamento. "Fare SEO" non è un task. "Completare il keyword mapping delle 12 landing page e inserirlo nel documento condiviso entro il 15 marzo" è un task. La granularità giusta è quella che permette a chiunque di capire se il lavoro è finito o no.

Un task troppo grande resta aperto per settimane e nasconde i ritardi. Un task troppo piccolo genera rumore e obbliga a micro-aggiornamenti continui. La regola pratica è che un task dovrebbe durare tra mezza giornata e cinque giorni. Se dura di più, va spezzato; se dura meno, va accorpato al task successivo. Questo intervallo permette di avere una visione realistica dello stato di avanzamento senza cadere nel micromanagement.


Organizzare team, ruoli e responsabilità

Un progetto senza ruoli chiari produce due fenomeni opposti e ugualmente dannosi: attività che nessuno svolge e attività che più persone svolgono in parallelo con risultati incoerenti. Definire chi fa cosa non serve a limitare l'iniziativa individuale, ma a creare le condizioni perché l'iniziativa produca risultati senza sovrapposizioni.


Chi fa cosa in un progetto di digital marketing

Oltre al project manager e agli specialisti, un progetto coinvolge sponsor, project owner, marketing manager, cliente, stakeholder, fornitori, developer, data analyst e sales. Lo sponsor fornisce le risorse e difende il progetto a livello dirigenziale. Il project owner rappresenta il committente e prende le decisioni di indirizzo. Il marketing manager coordina le attività di marketing interne. Il cliente fornisce input, approvazioni e feedback. I fornitori apportano competenze specialistiche. Il developer costruisce e integra. Il data analyst misura. Il sales team raccoglie i lead e restituisce informazioni sulla loro qualità.

Ogni ruolo ha un perimetro di decisione. Il designer decide come appare una creatività, non quale messaggio comunicare. Il media buyer decide come distribuire il budget tra le audience, non quanto budget complessivo destinare al canale. Questi confini vanno esplicitati, altrimenti ogni decisione diventa una negoziazione.


Utilizzare una matrice RACI

La matrice RACI assegna quattro ruoli: Responsible (esegue), Accountable (risponde del risultato), Consulted (fornisce pareri prima della decisione), Informed (riceve informazioni dopo la decisione).


Matrice RACI applicata al caso studio
Attività PM Paid media Developer Cliente
Landing page A C R C
Setup campagne A R C I
Approvazione creatività C C I A


Il valore della matrice non sta nella sua compilazione, ma nell'effetto che produce quando qualcosa va storto. Se il go-live slitta, chi è Accountable del ritardo? Se una creatività non funziona, chi decide se modificarla? La matrice risponde a queste domande prima che diventino conflitti.


Evitare responsabilità condivise ma non realmente assegnate

Se tutti risultano responsabili, spesso nessuno lo è davvero. La differenza tra Responsible e Accountable merita attenzione costante: chi esegue un'attività non sempre risponde del risultato finale, e chi risponde del risultato non sempre esegue. Il developer è Responsible del codice della landing, il PM è Accountable del fatto che la landing venga pubblicata. Questa distinzione evita due errori frequenti: il PM che si mette a scrivere codice e il developer che aspetta istruzioni su decisioni che non gli competono.


Pianificare timeline, milestone e dipendenze

La timeline è la rappresentazione visiva di come il progetto avanza nel tempo. Costruirla bene richiede più che distribuire date sul calendario. Richiede stimare il lavoro reale, identificare le dipendenze, individuare le attività critiche e lasciare margini per gli imprevisti. Una timeline costruita male produce ritardi a catena.


Stimare le attività

Le date non dovrebbero nascere dalla deadline con distribuzione arbitraria del lavoro all'indietro. Occorre considerare effort, disponibilità reale, dipendenze, revisioni, approvazioni e buffer. Una stima senza buffer produce quasi sempre un ritardo, non un'accelerazione. Il buffer non è tempo perso, è la riserva che assorbe gli imprevisti che nessuno può prevedere in fase di pianificazione.

La differenza tra effort e durata merita una precisazione. L'effort è la quantità di lavoro necessaria per completare un'attività: tre giorni di copywriting. La durata è il tempo che passa dalla sua apertura alla sua chiusura: può essere tre giorni, se il copywriter lavora solo su quella, oppure tre settimane, se il copywriter ha altri progetti in corso. Confondere i due concetti produce piani che sembrano ragionevoli e che si rivelano impossibili dopo la prima settimana.


Individuare le dipendenze

Nel caso studio il tracking dipende dalla landing, le campagne dipendono dal tracking, il lead nurturing dipende dall'integrazione CRM, la promozione del webinar dipende da creatività e registration page. Ogni dipendenza identifica un punto in cui un ritardo si propaga. Se il tracking slitta di tre giorni, le campagne slittano di tre giorni, il go-live slitta di tre giorni, la prima review slitta di tre giorni.

Il PM esperto non si limita a registrare le dipendenze: cerca di ridurle. Dove possibile, parallelizza. Dove non possibile, anticipa le attività a monte. In alcuni casi, aggiunge buffer specifici sulle dipendenze più critiche. In altri, identifica alternative: se il CRM non è pronto, si usa temporaneamente un export manuale, così il progetto non si blocca.


Identificare il critical path

Il critical path indica la sequenza di attività che determina la durata del progetto. Alcune attività possono slittare senza compromettere il go-live, altre no. Il PM dedica attenzione prioritaria alle seconde, perché il loro ritardo si trasferisce direttamente alla data finale.

Nel caso studio, il critical path passa attraverso: strategia approvata, architettura landing definita, sviluppo landing, tracking validato, configurazione campagne, go-live. Altre attività, come la produzione dei contenuti SEO o la preparazione dei materiali del webinar, hanno margini di slittamento più ampi e non bloccano il go-live se restano indietro di qualche giorno. Riconoscere questa differenza permette di allocare le energie dove servono davvero.


Milestone e gate

Le milestone del caso studio: strategia approvata, tracking validated, landing QA completed, campagne ready, go-live, prima review a 14 giorni, mid-project review, project close. Ogni milestone rappresenta un punto di verifica, non una semplice data sul calendario. A ogni milestone si controlla che i deliverable siano completi, che le approvazioni siano arrivate, che eventuali deviazioni siano state gestite.

I gate funzionano in modo simile ma hanno un carattere decisionale. Superare un gate significa autorizzare il passaggio alla fase successiva. Se il tracking non è validato, il gate non si supera e le campagne non partono. Questo meccanismo evita che i problemi si accumulino in fondo al progetto, quando correggerli costa di più.


Gestire budget e risorse

Il budget di un progetto di marketing comprende voci molto diverse tra loro. Considerare solo la spesa pubblicitaria produce una visione incompleta della sostenibilità economica del progetto. Una campagna che costa poco in media ma richiede sei persone per gestirla può rivelarsi più costosa di una campagna con media budget elevato e gestione snella.


Il budget non coincide con la spesa pubblicitaria

Il budget di progetto comprende media budget, produzione, tecnologia, persone, consulenza, tool, fornitori e una contingency reserve. Il media budget è ciò che si spende sulle piattaforme. La produzione copre creatività, contenuti, copy. La tecnologia include sviluppo, integrazioni, licenze. Le persone rappresentano il costo interno del team. La consulenza riguarda competenze esterne. I tool comprendono software di gestione, analytics, automazione. I fornitori possono includere agenzie specializzate, fotografi, video maker. La contingency reserve è la riserva per gli imprevisti, tipicamente tra il 5% e il 15% del budget totale.

La contingency non è un fondo discrezionale da usare per aggiunte non pianificate. È la riserva che assorbe gli imprevisti: un'infezione del sito che richiede un intervento urgente, un aumento dei costi media su un'asta competitiva, una proroga delle tempistiche causata da fattori esterni. La sua esistenza va comunicata a inizio progetto, per evitare che qualcuno la consideri budget disponibile.


Budget planning per workstream

Le risorse si distribuiscono in base alle priorità, non in modo uniforme. Un progetto di lead generation B2B può destinare il 45% al paid media, il 20% alla produzione di contenuti, il 15% allo sviluppo tecnico, il 10% all'automazione e il 10% alla contingency. Questa distribuzione riflette il fatto che il canale paid produce risultati più rapidi e il canale organico richiede più tempo ma costruisce un asset duraturo.


Un esempio di allocazione del budget per workstream

Come potrebbe essere distribuito il 100% delle risorse in un progetto di lead generation B2B.


Esempio indicativo citato nel caso studio, non benchmark universale. L'allocazione deve essere rivista in funzione dei risultati e delle priorità del progetto.
  • Paid media: 45% del budget complessivo.
  • Produzione contenuti: 20% del budget complessivo.
  • Sviluppo tecnico: 15% del budget complessivo.
  • Automation: 10% del budget complessivo.
  • Contingency: 10% del budget complessivo, riserva destinata a imprevisti.


La distribuzione del budget va rivista durante il progetto. Se Google Ads produce lead a un costo più basso del previsto, il budget può essere spostato dal canale più costoso. Se LinkedIn Ads produce lead di qualità superiore, può valere la pena aumentare l'investimento lì. La flessibilità del budget è una delle leve principali che il PM utilizza per allineare il progetto ai risultati reali.


Effort e capacità del team

Una persona con 40 ore settimanali non dispone di 40 ore effettive sul progetto. Meeting, revisioni, altri clienti e attività amministrative consumano capacità. Confondere capacity e disponibilità teorica produce piani che nessuno riesce a rispettare. Un developer che lavora su tre progetti ha forse 15 ore settimanali disponibili per ciascuno. Un copywriter che partecipa a due riunioni al giorno perde dieci ore a settimana in coordination overhead.

La capacità effettiva va misurata prima di assegnare i task. Se il team non ha capacità sufficiente per il lavoro pianificato, le opzioni sono tre: ridurre lo scope, spostare la deadline, aggiungere risorse. Ignorare il problema produce ritardi e stress, non lavoro in più.


Budget variance

Il monitoraggio confronta planned budget, actual cost e forecast. Una variazione contenuta diventa un problema quando nessuno la osserva per settimane. Il forecast tiene conto dei costi già sostenuti e di quelli previsti da qui a fine progetto, ed è lo strumento che permette di intervenire prima che la variazione diventi irrecuperabile.

Una varianza del 5% a metà progetto è gestibile. La stessa varianza a tre settimane dalla chiusura lascia pochi margini. Il PM che monitora settimanalmente ha il tempo di correggere; il PM che scopre il problema alla fine può solo spiegare perché non ha funzionato.


Quale metodologia usare: Waterfall, Agile, Scrum, Kanban o approccio ibrido

La scelta metodologica è una delle decisioni più dibattute nel project management. La risposta onesta è che non esiste una metodologia valida per ogni progetto. La scelta dipende dalla natura del lavoro, dalla cultura del team, dal livello di incertezza e dalla tolleranza del committente rispetto ai cambiamenti in corso d'opera.


Perché non esiste una metodologia valida per ogni progetto

I lavori altamente prevedibili si gestiscono bene con piani dettagliati. I lavori altamente sperimentali richiedono cicli brevi e adattamento continuo. Il marketing digitale contiene entrambe le nature, spesso nello stesso progetto. La migrazione SEO è un lavoro prevedibile: si sa cosa fare, in che ordine, con quali strumenti. L'ottimizzazione delle campagne è un lavoro sperimentale: si formulano ipotesi, si testano, si impara. Applicare la stessa metodologia a entrambe produce inefficienza.


Waterfall

Il modello sequenziale resta utile per deliverable con forte dipendenza: tracking, QA, lancio. Queste attività non ammettono iterazioni infinite. Il tracking va configurato, testato, validato prima che le campagne partano. La sequenza non è negoziabile, e un approccio waterfall garantisce che ogni fase sia completa prima che la successiva inizi.

Il limite del waterfall è la rigidità. Se il cliente cambia idea a metà progetto, il piano va rifatto. Per questo funziona meglio su progetti con requisiti stabili e committenti che sanno cosa vogliono.


Agile e Scrum

Agile indica un principio di adattamento progressivo. Scrum è un framework preciso con ruoli, eventi e artefatti definiti, e non coincide con "lavorare a sprint". La Scrum Guide di riferimento resta quella pubblicata nel novembre 2020. Non tutti i team di marketing hanno bisogno di implementare Scrum integralmente: i ruoli (Product Owner, Scrum Master, Development Team), gli eventi (Sprint, Daily, Review, Retrospective) e gli artefatti (Product Backlog, Sprint Backlog, Increment) richiedono una disciplina che non sempre si adatta alla natura del lavoro di marketing.

Un'applicazione parziale di Scrum, con sprint di due settimane e review a fine ciclo, funziona bene per progetti di content production o di sviluppo di landing page. Un'applicazione integrale su un progetto di campagne always-on rischia di produrre cerimonie senza valore.


Kanban

Kanban funziona bene per content production, SEO, creative production e always-on optimization. Il workflow tipico attraversa Backlog, Ready, In progress, Review, Approved, Done. I WIP limits impediscono al team di aprire più lavoro di quanto riesca a chiuderne. Se la colonna "In progress" ha un limite di tre attività, il team non può iniziarne una quarta finché una delle tre non è completata.

Questo meccanismo sembra controintuitivo: perché limitare il lavoro in corso? La risposta è nel principio del flusso. Aprire dieci attività in parallelo significa completarne poche e lasciarne molte a metà. Limitare il lavoro in corso aumenta la velocità complessiva di consegna, riduce il multitasking e rende visibili i colli di bottiglia.


Perché nei progetti digitali funziona spesso un modello ibrido

Una timeline generale pianificata, la produzione contenuti gestita con Kanban, le campagne ottimizzate in modo iterativo e le review stakeholder pianificate a milestone. Il metodo segue la natura del lavoro, non una preferenza ideologica. Il PM che conosce più metodologie può scegliere quella giusta per ogni workstream, senza imporre un unico approccio a tutto il progetto.

L'ibridazione richiede una comunicazione chiara. Il team deve sapere che alcune parti del progetto seguono una logica sequenziale e altre una logica iterativa, e che i due ritmi convivono. Questa chiarezza evita la confusione tra chi si aspetta un piano dettagliato e chi si aspetta libertà di sperimentazione.


Gli strumenti di Digital Marketing Project Management

Gli strumenti sono il supporto operativo del metodo. Non lo sostituiscono. Un progetto ben gestito con strumenti modesti funziona meglio di un progetto disorganizzato con gli strumenti più avanzati. La scelta degli strumenti segue la definizione dei processi, non li precede.


Le categorie di strumenti

Gli strumenti si organizzano per funzione: task management (Asana, ClickUp, Monday, Jira, Trello), communication (Slack, Teams), documentation (Notion, Confluence, Google Workspace), creative collaboration (Figma), analytics (GA4, Looker Studio), development (GitHub, GitLab). Ogni categoria risponde a un'esigenza specifica del progetto.

Il task management ospita l'elenco delle attività, i loro owner e le loro scadenze. La communication gestisce le conversazioni quotidiane. La documentation raccoglie i documenti stabili: brief, charter, piani, report. La creative collaboration permette di commentare e approvare le creatività. L'analytics misura i risultati. Il development gestisce il codice. Ogni categoria ha il suo pubblico principale: il task management è usato da tutto il team, l'analytics dal data analyst e dal management, il development dal team tecnico.


Il problema non si risolve aggiungendo tool

Troppi strumenti frammentano informazioni, responsabilità, file e comunicazioni. La scelta decisiva riguarda la single source of truth: dove vive il task, dove vive il documento, dove vive la decisione. Senza questa definizione, ogni tool aggiuntivo aumenta il rumore.

Una regola pratica è che ogni tipo di informazione ha un solo posto in cui vive. Se il task vive su Asana, non ci sono task anche su Slack o su un foglio di calcolo. Se il documento vive su Notion, non ci sono versioni parallele su Google Drive. La disciplina nell'uso degli strumenti è più importante del numero di strumenti disponibili.


Documentazione, naming convention e governance delle informazioni

La documentazione è la memoria del progetto. Senza di essa, ogni decisione va ricostruita, ogni informazione va cercata, ogni errore può ripetersi. La governance delle informazioni definisce dove vivono i dati, come si chiamano, come si versionano, come si tracciano. È una delle aree più trascurate e una delle più utili quando il progetto entra nella fase calda.


Dove devono vivere le informazioni

Project brief, task, file, meeting notes, decision log, report, credenziali e asset richiedono una collocazione stabile e nota a tutto il team. Un file salvato nella chat personale non esiste, ai fini del progetto. Una decisione presa a voce durante una call e mai trascritta è una decisione che verrà rimessa in discussione la settimana successiva.

La collocazione va definita a inizio progetto e comunicata a tutti. Il brief vive nella documentation, i task nel task management, i file nella creative collaboration, le credenziali in un password manager condiviso, i report nella dashboard. Questa mappa delle informazioni evita che ogni ricerca diventi un'archeologia.


Naming convention

Una convenzione per campagne, documenti, creatività, landing e UTM evita duplicati e ambiguità. "dmpm_saas_google_search_it_q1" comunica più informazioni di "campagna nuova definitiva". La convenzione dovrebbe includere: progetto, canale, tipo di contenuto, lingua, periodo, versione. Una volta definita, va applicata con coerenza: una convenzione applicata a metà produce più confusione di nessuna convenzione.


Version control

Il file "banner_finale_v2_definitivo_nuovo3.psd" racconta un problema di processo, non di creatività. Una numerazione progressiva associata a data e stato risolve la maggior parte delle confusioni. La versione corrente va indicata chiaramente, le versioni precedenti archiviate, le versioni superate eliminate. Un file system ordinato è più veloce di qualsiasi ricerca testuale.


Decision log

Il decision log registra decisione, data, responsabile, motivazione e impatto. Tre mesi dopo, quando qualcuno chiede perché il targeting esclude una fascia di fatturato, la risposta esiste già. Il decision log è particolarmente utile nei progetti lunghi, dove la memoria delle persone si affievolisce e il turnover del team è frequente.


Il measurement plan: decidere cosa misurare prima del lancio

Il measurement plan è il documento che definisce cosa il progetto misura, come lo misura e con quale frequenza. È una delle sezioni che differenzia il project management di marketing da quello generico: senza un measurement plan, il progetto produce attività ma non produce conoscenza. Il tracking non si improvvisa dopo il lancio. Va progettato insieme al deliverable, non dopo.


Dai business goal ai KPI

La cascata di misurazione segue questa sequenza: business objective, marketing objective, KPI, metric, evento e data source. Se la cascata si interrompe a metà, il reporting racconta attività e non risultati.

Il business objective è il risultato economico. Il marketing objective è il contributo del marketing a quel risultato. Il KPI è l'indicatore che misura il raggiungimento del marketing objective. La metric è la misurazione operativa che alimenta il KPI. L'evento è ciò che viene tracciato tecnicamente. La data source è la piattaforma che registra l'evento. Ogni livello serve a un pubblico diverso: la direzione guarda il business objective, il marketing manager il KPI, lo specialista la metric, il developer l'evento.


Leading e lagging indicators

CTR, CPC e conversion rate rappresentano indicatori anticipatori. Pipeline, revenue, CAC e ROI rappresentano indicatori ritardati. Ottimizzare solo le metriche intermedie può migliorare il report e peggiorare il business. Una campagna con CTR alto e CPA basso può generare lead che il sales team non riesce a convertire, producendo un risultato economico negativo.

Gli indicatori anticipatori sono utili per correggere il tiro in tempi rapidi. Gli indicatori ritardati sono utili per valutare se il progetto sta funzionando. Un measurement plan completo include entrambi: i primi per l'ottimizzazione quotidiana, i secondi per la valutazione complessiva.


Vanity metrics

Reach, impression e follower restano utili in alcuni contesti, ma non rappresentano automaticamente il successo. Una crescita di follower senza impatto su pipeline resta un dato, non un risultato. Le vanity metric sono pericolose perché producono un senso di progresso che non corrisponde alla realtà. Il PM che le include nel reporting deve contestualizzarle, altrimenti il management riceve una visione distorta.


Dalla metrica immediata al risultato di business

Mappa concettuale degli indicatori in base alla rapidità del feedback e alla vicinanza al risultato economico.

Vanity / contesto Leading indicator Lagging / business outcome
La posizione delle metriche è concettuale e serve a mostrare il trade-off tra velocità del feedback e vicinanza al risultato di business; non rappresenta una misurazione quantitativa.
  • Reach, Impression e Follower sono collocati tra i segnali più immediati e meno vicini al risultato economico.
  • CTR e CPC sono leading indicator rapidi; Conversion rate e CPA occupano una posizione intermedia.
  • Pipeline e CAC sono più vicini al risultato di business e richiedono più tempo; ROI e Revenue sono tra gli indicatori più ritardati e più direttamente collegati al risultato economico.


Tracking plan

Prima del go-live occorre stabilire eventi, key event, conversioni, UTM, cross-domain, integrazione CRM, attribution e dashboard. Google Analytics distingue oggi fra key events, cioè azioni importanti per il business misurate in Analytics, e conversioni, utilizzate anche per la misurazione e l'ottimizzazione advertising.

Il tracking plan è un documento tecnico che elenca ogni evento da tracciare, la sua definizione, la sua destinazione, il suo utilizzo. Va scritto prima dello sviluppo, non dopo. Un evento tracciato dopo il lancio produce dati incompleti per il periodo precedente, e la mancanza di dati storici rende impossibile valutare le variazioni.


Data quality

Una dashboard elegante costruita su dati errati risulta peggiore di nessuna dashboard, perché genera decisioni sbagliate con apparente autorevolezza. Il QA del tracking prima del lancio non è un passaggio opzionale. Per impostare correttamente questo livello, una consulenza Web Analytics e configurazione GA4 permette di definire eventi e key event in modo coerente con gli obiettivi di business.

Il data quality check verifica che gli eventi si attivino correttamente, che i parametri siano popolati, che le conversioni corrispondano alle azioni reali degli utenti, che i dati del CRM corrispondano a quelli di analytics. Questa verifica richiede tempo e va pianificata prima del go-live, non dopo.


Preparare il progetto al go-live

Il go-live è il momento in cui il progetto incontra il pubblico reale. Tutto ciò che è stato costruito viene messo alla prova. La preparazione al lancio è una fase a sé, con controlli specifici e responsabilità definite. Un go-live preparato male produce problemi che emergono nelle ore successive, quando il team è meno pronto a gestirli.


La checklist di pre-launch

I controlli riguardano copy, link, responsive, browser, form, CRM, email, thank-you page, tracking, cookie consent, SEO, URL, redirect, advertising pixel, conversioni, creatività, budget, audience, naming e dashboard. Ogni voce ha un owner e un esito verificabile. La checklist non è un documento burocratico: è lo strumento che evita di scoprire un problema dopo il lancio, quando correggerlo costa dieci volte di più.

Ogni controllo va eseguito in un ambiente di staging prima del lancio in produzione. Il copy va verificato per errori e per coerenza con il brief. I link vanno testati per evitare 404. Il responsive va verificato su mobile, tablet e desktop. I browser vanno testati per evitare incompatibilità. I form vanno compilati con dati di test. Il CRM va verificato per assicurarsi che i lead arrivino correttamente. Le email vanno testate per verificare deliverability e rendering. Il tracking va validato confrontando i dati di Analytics con quelli della piattaforma advertising.


Definition of Done

Una landing non risulta finita perché il developer ha terminato il codice. Risulta finita quando è sviluppata, verificata, tracciata, approvata e pubblicata. La Definition of Done elimina le discussioni su ciò che manca.

La Definition of Done va definita prima dell'inizio della produzione, non dopo. Se il team sa in anticipo che "finito" significa sviluppato, testato, tracciato, approvato e pubblicato, non ci sono ambiguità nel momento della consegna. Il developer non consegna codice non testato, il QA non approva senza tracking validato, il cliente non riceve nulla di incompleto.


Gestire l'esecuzione quotidiana del progetto

L'esecuzione è la fase più lunga del progetto e quella in cui si concentrano le variabili imprevedibili. Il PM gestisce il lavoro quotidiano senza cadere nel micromanagement, mantiene la cadenza dei meeting, rimuove i blocker, prende le decisioni che competono al suo ruolo.


Daily management senza micromanagement

Il PM verifica blocchi, dipendenze, scadenze e decisioni necessarie. Controlla il lavoro, non le persone. La differenza è sottile ma decisiva: chiedere "a che punto sei?" è micromanagement, chiedere "cosa ti serve per completare il task?" è supporto. Il PM efficace si concentra sui problemi che il team non può risolvere da solo.


Meeting cadence

Kickoff, stand-up operativo, weekly project review, monthly business review e retrospective hanno scopi diversi e non si sostituiscono a vicenda. Un progetto senza cadenza produce riunioni straordinarie continue.

Il kickoff allinea il team su obiettivi, scope, ruoli e tempi. Lo stand-up operativo, tipicamente quotidiano e breve, sincronizza il lavoro in corso e identifica i blocker. La weekly project review analizza l'avanzamento rispetto al piano e prende le decisioni della settimana. La monthly business review porta i risultati al management e raccoglie indicazioni strategiche. La retrospective, a fine progetto o a fine ciclo, analizza cosa ha funzionato e cosa no. Ogni meeting ha un output concreto: decisioni, owner, scadenze.


Come gestire i blocker

La procedura segue sei passaggi: identify, owner, impact, action, deadline, escalation. Un blocker senza owner e senza scadenza resta un problema aperto per settimane. Il PM che identifica un blocker lo assegna, ne misura l'impatto, definisce l'azione, fissa la scadenza, e se la scadenza non viene rispettata, escala.

L'escalation non è un fallimento, è uno strumento. Quando un blocker non si risolve al livello operativo, portarlo al livello superiore è la cosa giusta da fare. Il PM che non escala per non disturbare il management lascia che il problema cresca fino a diventare ingestibile.


Risk Management nei progetti di digital marketing

Il risk management è la disciplina che identifica i rischi prima che diventino problemi, li valuta in termini di probabilità e impatto, definisce le contromisure. Un progetto senza risk management è un progetto che reagisce agli eventi invece di anticiparli.


Identificare i rischi prima che diventino problemi

Un rischio è un evento possibile, un'issue è un problema già verificatosi. Il risk register contiene rischio, probabilità, impatto, owner, mitigation e contingency.

Nel caso studio, il rischio riguarda l'integrazione CRM non pronta, con conseguente impossibilità di qualificare correttamente i lead. La mitigation prevede l'integrazione anticipata nello sprint iniziale, la contingency un export/import temporaneo controllato. Questa struttura permette al progetto di non bloccarsi se il rischio si materializza: c'è un piano B già definito.


Rischi tipici del digital marketing

Tecnologia, tracking, approvazioni, creatività, budget, dipendenza da piattaforme, disponibilità dati, compliance e disponibilità degli stakeholder. Un rischio nominato presto costa molto meno di un rischio scoperto durante il go-live. I rischi tecnologici riguardano integrazioni, performance, compatibilità. I rischi di tracking riguardano eventi non configurati, dati incompleti, attribution sbagliata. I rischi di approvazione riguardano tempistiche del cliente, revisioni multiple, cambi di indirizzo.

I rischi di piattaforma riguardano cambi di policy, aggiornamenti algoritmici, sospensioni di account. Questi rischi sono fuori dal controllo del team e richiedono piani di mitigazione specifici: diversificazione dei canali, backup di account, monitoraggio delle policy. I rischi di compliance riguardano GDPR, cookie, tracciamento. I rischi di disponibilità stakeholder riguardano ferie, cambi di ruolo, priorità concorrenti.


Probabilità e impatto: quali rischi richiedono priorità

Posizionamento illustrativo: probabilità e impatto devono essere valutati sul singolo progetto.

Bassa Media Alta
Esempio didattico di risk matrix. I punteggi hanno funzione illustrativa: in un progetto reale devono essere assegnati dal team sulla base del contesto.
  • Integrazione CRM: probabilità alta, 4 su 5; impatto molto alto, 5 su 5; priorità illustrativa alta.
  • Errori di tracking: probabilità media, 3 su 5; impatto molto alto, 5 su 5; priorità illustrativa alta.
  • Approvazioni lente: probabilità alta, 4 su 5; impatto medio, 3 su 5; priorità illustrativa media.
  • Dipendenza da piattaforme: probabilità bassa, 2 su 5; impatto alto, 4 su 5; priorità illustrativa media.
  • Compliance: probabilità bassa, 2 su 5; impatto molto alto, 5 su 5; priorità illustrativa media.
  • Disponibilità stakeholder: probabilità media, 3 su 5; impatto medio, 3 su 5; priorità illustrativa media.


Gestire richieste, revisioni e change request

Le richieste di modifica sono fisiologiche in un progetto di marketing. Il problema non è la modifica in sé, ma la sua gestione. Un processo di change management chiaro distingue le modifiche che rientrano nel lavoro ordinario da quelle che modificano il progetto, e per ognuna definisce il percorso.


Non tutte le modifiche sono uguali

Occorre distinguere bug, revision, optimization e scope change. Un bug si corregge: è un errore rispetto a quanto concordato. Una revision rientra nel ciclo creativo: è un'opinione su un lavoro in corso. Un'ottimizzazione entra nel backlog: è un miglioramento basato sui dati. Uno scope change richiede valutazione formale: è una modifica al perimetro del progetto.

Confondere queste categorie produce due errori opposti: trattare un bug come uno scope change, rallentando la correzione; trattare uno scope change come una revision, ignorando l'impatto su tempi e budget.


Il processo di change management

Ogni cambiamento significativo si valuta in termini di scope, time, cost, quality e risk. Aggiungere una campagna TikTok non significa "aprire un altro canale": implica strategia, creatività, media budget, tracking, gestione e reporting. Il processo di change management rende esplicito questo costo prima che la modifica venga approvata.

La valutazione produce una proposta: "Possiamo aggiungere TikTok, con un investimento aggiuntivo di X euro, tre settimane di lavoro, e uno slittamento del go-live di una settimana. Confermi?" Il cliente decide con informazioni complete. Il team non subisce modifiche non pianificate.


Quality Assurance: verificare la qualità prima dei risultati

La Quality Assurance è l'insieme delle attività che verificano la conformità dei deliverable ai requisiti definiti. Non è un passaggio finale, è un processo continuo che accompagna ogni fase del progetto. Un QA efficace previene i problemi, un QA tardivo li scopre.


QA non significa soltanto proofreading

Il controllo qualità attraversa content QA, design QA, development QA, SEO QA, analytics QA, advertising QA e CRM QA. Ogni livello ha criteri propri e un responsabile identificato. Il content QA verifica correttezza, tono, coerenza con il brief. Il design QA verifica allineamento al brand, responsive, accessibilità. Il development QA verifica funzionamento, performance, integrazioni. Il SEO QA verifica meta tag, struttura, redirect, indicizzazione. L'analytics QA verifica eventi, parametri, conversioni. L'advertising QA verifica targeting, creatività, budget, tracking. Il CRM QA verifica integrazione, assegnazione, workflow.


Peer review e approval workflow

Definire chi controlla cosa e chi autorizza la pubblicazione riduce le revisioni infinite. Un workflow di approvazione chiaro vale più di dieci riunioni di allineamento. Il peer review è il controllo tra pari: un copywriter rilegge il testo di un altro copywriter, un developer testa il codice di un altro developer. L'approval workflow definisce chi ha l'ultima parola su cosa: il cliente approva le creatività, il PM approva i deliverable, il marketing manager approva i contenuti.


Monitoraggio, reporting e controllo del progetto

Il monitoraggio tiene sotto controllo due piani distinti: la performance del progetto e la performance del marketing. Confonderli produce report che non rispondono alle domande di nessuno. Il management vuole sapere se il progetto sta producendo risultati di business, il team vuole sapere se sta rispettando i piani, il cliente vuole sapere se sta ottenendo ciò per cui paga.


KPI di project management

Milestone completate, task overdue, budget variance, workload, blocker e scope changes misurano la salute del progetto. Questi indicatori rispondono a domande operative: il progetto è in linea con il piano? Il budget è sotto controllo? Il team è sovraccarico? Ci sono blocchi che impediscono l'avanzamento?


KPI di marketing

Lead, CPA, conversion rate, ROAS, CAC, MQL, SQL, pipeline e revenue misurano la salute del risultato. Il CAC e il ROAS restano tra gli indicatori più utilizzati per valutare la sostenibilità economica delle campagne. Gli MQL (Marketing Qualified Lead) e gli SQL (Sales Qualified Lead) distinguono i lead che il marketing considera pronti da quelli che il sales considera effettivamente convertibili.


Perché servono entrambi

Un progetto può risultare perfettamente organizzato e non produrre risultati di marketing. Può anche produrre risultati e restare ingestibile, non scalabile, dipendente da eroismi individuali. Il PM tiene distinti i due piani e li legge insieme. Un progetto che rispetta le scadenze ma non genera lead ha un problema di strategia. Un progetto che genera lead ma slitta continuamente ha un problema di gestione. Entrambi i problemi richiedono interventi diversi.


Salute del progetto e performance del marketing: due dimensioni da leggere insieme

Una matrice concettuale per distinguere problemi di gestione da problemi di risultato.

Project health e marketing performance rispondono a domande differenti. Un sistema di reporting efficace deve monitorare entrambe.
  • Performance insufficiente e project management critico: intervento su entrambi.
  • Performance insufficiente e project management solido: strategia o execution marketing da rivedere.
  • Performance positiva e project management critico: risultati non ancora scalabili.
  • Performance positiva e project management solido: progetto sotto controllo.


Ottimizzazione: il progetto non termina con il lancio

Nel digital marketing il go-live non è la fine, è l'inizio della fase in cui arrivano le informazioni più importanti. I dati reali sostituiscono le ipotesi, i comportamenti degli utenti rivelano ciò che le ricerche non avevano previsto, le performance delle campagne indicano dove conviene investire.


Launch non significa completion

Il go-live apre la fase in cui il progetto impara. Una landing pubblicata e non monitorata è una landing che non migliora. Una campagna lanciata e non ottimizzata è una campagna che spreca budget. L'ottimizzazione è un'attività di progetto, con risorse dedicate e obiettivi misurabili.


Il ciclo di ottimizzazione

Il ciclo segue questa sequenza: data, insight, hypothesis, test, result, decision. Ogni iterazione produce conoscenza riutilizzabile. Una consulenza CRO struttura questo ciclo sulle landing page e sui form, dove piccole variazioni producono effetti misurabili sulla conversione.

I data sono i numeri grezzi: visite, conversioni, bounce rate. Gli insight sono le letture significative di quei numeri: la pagina di pricing ha un bounce rate alto. Le hypothesis sono le spiegazioni da testare: il prezzo non è chiaro, o manca una garanzia. I test sono gli esperimenti: una variante con prezzo più visibile, una variante con garanzia evidenziata. I result sono i dati raccolti. Le decision sono le azioni: adottare la variante vincente, testare una nuova ipotesi, archiviare l'esperimento.


Prioritizzare gli esperimenti

Non tutto si testa contemporaneamente. Una matrice impact/effort o un framework ICE ordinano le ipotesi e impediscono al backlog di test di diventare un elenco infinito. ICE sta per Impact, Confidence, Ease: ogni ipotesi riceve un punteggio su questi tre assi, e le ipotesi con punteggio più alto vanno testate per prime.


Applicazione al caso studio

Dopo due settimane, Google Ads genera lead a buon costo ma di qualità bassa, LinkedIn Ads genera meno lead ma più SQL. Il PM coordina marketing e sales per modificare allocazione budget e messaggio. Il project management interviene qui, sulle decisioni, non sull'amministrazione dei task.

La decisione potrebbe essere: spostare il 20% del budget da Google a LinkedIn, mantenere Google per il volume, testare nuove creatività su LinkedIn per aumentare ulteriormente la qualità. Ogni decisione si basa sui dati, non su opinioni. Ogni decisione viene registrata nel decision log, con motivazione e impatto previsto.


Stakeholder Management: gestire persone oltre che task

Gli stakeholder sono tutte le persone che hanno un interesse nel progetto, che influenzano le decisioni o che subiscono gli effetti del lavoro. Gestirli significa capire cosa vogliono, quanto potere hanno, come comunicare con loro. Un progetto che ignora gli stakeholder produce risultati che nessuno adotta.


Identificare gli stakeholder

Sponsor, management, marketing, sales, IT, legal e fornitori partecipano al progetto con interessi diversi e livelli di influenza diversi. Lo sponsor vuole risultati di business, il marketing vuole coerenza di brand, il sales vuole lead qualificati, l'IT vuole stabilità tecnica, il legal vuole conformità. Ogni stakeholder ha una prospettiva che va riconosciuta.


Stakeholder mapping

La matrice power/interest chiarisce che CEO e copywriter non hanno bisogno dello stesso livello di dettaglio. Il CEO ha potere alto e interesse medio: va coinvolto nelle decisioni strategiche, non nei dettagli operativi. Il copywriter ha potere basso e interesse alto: va informato sui dettagli che riguardano il suo lavoro, non sulle decisioni di budget. Comunicare troppo a chi ha poco interesse produce disinteresse; comunicare troppo poco a chi ha molto potere produce sorprese.


Gestire aspettative e feedback

Occorre stabilire quando, come, da chi e entro quanto tempo arrivano i feedback. Il feedback diffuso rappresenta un problema classico: cinque persone commentano la stessa creatività in modo indipendente. La soluzione consiste in un decision maker consolidato.

Il decision maker consolidato raccoglie i feedback, li sintetizza, li porta al team. Il team non riceve cinque pareri diversi da riconciliare, ma una richiesta unica e coerente. Questo meccanismo riduce le revisioni, accelera le approvazioni, evita che il team lavori su versioni contraddittorie.


La comunicazione come infrastruttura del progetto

La comunicazione non è un'attività accessoria del progetto, è l'infrastruttura che lo tiene insieme. Un progetto con comunicazione scarsa produce malintesi, duplicazioni, decisioni prese due volte. Un progetto con comunicazione chiara produce allineamento, rapidità, fiducia.


Communication plan


Piano di comunicazione del caso studio
Informazione Destinatario Frequenza Owner
Stato operativo Team Settimanale PM
Performance Marketing Settimanale Data analyst
Executive update Management Mensile PM


Il communication plan definisce chi riceve quale informazione, con quale frequenza, attraverso quale canale, da parte di chi. Una comunicazione strutturata riduce il bisogno di riunioni straordinarie e aumenta la prevedibilità del progetto.


Status report efficace

Uno status report contiene stato complessivo, completato, prossimo, KPI, rischi, blocker e decisioni richieste. La lunghezza non aggiunge valore. Un report di una pagina ben fatto è più utile di dieci pagine che nessuno legge. La struttura standard risponde a cinque domande: dove siamo, cosa abbiamo fatto, cosa faremo, cosa ci blocca, cosa ci serve.


Comunicare per eccezione

Quando tutto procede secondo il piano, gli stakeholder non hanno bisogno di aggiornamenti dettagliati. La comunicazione si concentra su deviazioni e decisioni richieste, perché è lì che serve attenzione. Un executive update che dice "tutto procede secondo il piano" è meno utile di uno che dice "abbiamo un ritardo di tre giorni sul tracking, con impatto sul go-live, stiamo valutando due opzioni".


Come gestire un progetto quando qualcosa va storto

I problemi fanno parte del progetto. La differenza tra un progetto ben gestito e uno mal gestito non sta nell'assenza di problemi, ma nella velocità con cui vengono riconosciuti e risolti. Le situazioni critiche più frequenti riguardano deadline, budget, performance e stakeholder.


Deadline a rischio

La procedura segue cinque passaggi: identificare la causa, valutare l'impatto, isolare l'attività critica, esplorare i compromessi possibili, comunicare. Il silenzio peggiora sempre la situazione. Un ritardo comunicato subito permette di riorganizzare il lavoro, un ritardo comunicato all'ultimo momento produce un effetto sorpresa che danneggia la fiducia.

I compromessi possibili riguardano scope, tempo, risorse, qualità. Si può ridurre lo scope per rispettare la data, spostare la data per rispettare lo scope, aggiungere risorse per rispettare entrambi, ridurre la qualità per rispettare la data e lo scope. Ogni compromesso ha un costo, e la decisione spetta a chi ha l'autorità di assumerla.


Budget fuori controllo

L'analisi confronta variance e forecast, distingue costi già sostenuti e costi previsti, valuta quali attività restano finanziabili. Se il budget media sta finendo prima del previsto, si può ridurre l'investimento sui canali meno performanti. Se i costi di produzione sono superiori al previsto, si può rivedere lo scope creativo. In ogni caso, la decisione va presa prima che il budget si esaurisca.


Performance inferiori alle aspettative

Modificare dieci variabili contemporaneamente rende impossibile capire quale produce l'effetto. La disciplina consiste nel formulare un'ipotesi e testarla. Se il CPA è alto, si può testare una nuova audience, una nuova creatività, una nuova landing. Un test alla volta, con metriche chiare, con tempi definiti.


Stakeholder che rallentano il progetto

Escalation e definizione chiara delle responsabilità restano gli strumenti principali. Un'approvazione senza scadenza non è un'approvazione. Se il cliente non risponde entro i tempi concordati, il progetto slitta, e la responsabilità è chiara. Il PM che non escala per non disturbare lascia che il problema cresca.


Il ruolo dell'intelligenza artificiale nel Digital Marketing Project Management

L'intelligenza artificiale sta cambiando il modo in cui i progetti di marketing vengono gestiti. Non sostituisce il project manager, ma amplifica la sua capacità di gestire informazioni, sintetizzare documenti, identificare anomalie. La chiave è usarla per il lavoro amministrativo, liberando tempo per le decisioni.


Dove migliora il workflow

L'AI supporta la sintesi dei meeting, l'estrazione dei task, la classificazione dei feedback, la documentazione, la ricerca, l'analisi preliminare, il reporting e l'individuazione di anomalie nei dati. Un meeting trascritto automaticamente produce una sintesi con decisioni e owner. Un documento lungo produce un riassunto. Un set di feedback produce una classificazione per tema. Un dataset produce un'analisi preliminare con outlier evidenziati.


Dove resta necessaria la supervisione umana

Decisioni strategiche, priorità, validazione dei dati, brand, compliance e stakeholder management restano attività umane. L'automazione del lavoro amministrativo libera tempo per le decisioni, che è esattamente ciò di cui un progetto ha bisogno. L'AI può suggerire, ma la responsabilità della scelta resta al PM e agli stakeholder.

Un uso maturo dell'AI nel project management richiede consapevolezza dei suoi limiti. L'AI può sbagliare, può produrre informazioni plausibili ma errate, può amplificare bias presenti nei dati. Il PM che la usa deve validare gli output, mantenere il controllo sulle decisioni critiche, non delegare la strategia.


La chiusura del progetto

La chiusura è la fase in cui il progetto consegna i suoi risultati, archivia la documentazione, capitalizza l'esperienza. È una fase spesso trascurata, perché il team è già proiettato sul progetto successivo. Eppure è la fase che determina se l'apprendimento prodotto resta all'organizzazione o si disperde.


Verificare i deliverable

Controllare completamento, accettazione, documentazione, accessi e handover. Un progetto che si chiude senza passaggio di consegne produce debito organizzativo. Chi gestirà le campagne dopo la chiusura? Chi avrà accesso alle dashboard? Chi conoscerà le decisioni prese? L'handover risponde a queste domande prima che diventino problemi.


Risultati rispetto agli obiettivi

Il confronto segue la sequenza baseline, target, actual. Questo schema rende leggibile il risultato anche a chi non partecipa al progetto. La baseline è il punto di partenza, il target è l'obiettivo dichiarato, l'actual è il risultato ottenuto. Se l'actual è inferiore al target, il confronto permette di capire perché: obiettivo troppo ambizioso, esecuzione incompleta, condizioni di mercato cambiate.


Retrospettiva

Le domande utili: cosa ha funzionato, cosa non ha funzionato, cosa avremmo dovuto sapere prima, cosa cambieremo nel prossimo progetto. La retrospettiva è un momento di analisi onesta, non di ricerca dei colpevoli. L'obiettivo è imparare, non giudicare.


Lessons learned

Le lessons learned diventano patrimonio organizzativo solo quando qualcuno le archivia e le rende riutilizzabili. Il PMI comprende nella chiusura anche l'archiviazione della conoscenza e degli artefatti di progetto, proprio perché l'apprendimento prodotto deve restare disponibile. Un lessons learned database consultabile prima di iniziare un nuovo progetto trasforma l'esperienza individuale in conoscenza collettiva.


Gli errori più comuni nel Digital Marketing Project Management

Gli errori ricorrenti nei progetti di marketing hanno cause simili e conseguenze prevedibili. Riconoscerli in anticipo è il modo più efficace per evitarli.


Errore, conseguenza e contromisura
Errore Conseguenza Soluzione
Partire dalle attività invece che dagli obiettivi Si esegue molto e si ottiene poco Definire la cascata di obiettivi prima del piano operativo
Confondere obiettivi e KPI Il reporting misura attività, non risultati Separare business, marketing, channel e operational target
Scope non definito Crescita incontrollata del perimetro Formalizzare in scope e out of scope nella Project Charter
Responsabilità ambigue Attività che nessuno chiude Assegnare RACI su attività e decisioni critiche
Dipendenze ignorate Ritardi a catena non previsti Mappare le dipendenze e individuare il critical path
Timeline irrealistiche Ritardi sistematici e perdita di credibilità Stimare partendo da effort, disponibilità e buffer
Tracking impostato dopo il lancio Dati incompleti e decisioni cieche Definire il tracking plan prima della produzione
Troppi tool Informazioni frammentate Definire una single source of truth per ogni tipo di informazione
Meeting senza decisioni Tempo consumato e problemi aperti Chiudere ogni riunione con decisioni, owner e scadenze
Nessun processo di change management Scope, tempi e budget fuori controllo Valutare ogni cambiamento su scope, time, cost, quality, risk
Ottimizzazioni basate su dati insufficienti Decisioni casuali presentate come analisi Attendere volumi adeguati prima di trarre conclusioni
Sales escluso dal progetto Lead qualificati in modo incoerente Coinvolgere sales nella definizione di MQL e SQL
Chiusura senza retrospettiva Gli stessi errori si ripetono Pianificare la retrospettiva come attività di progetto



Checklist: come impostare un progetto di marketing digitale

La checklist seguente raccoglie i passaggi essenziali, divisi per fase. Può essere usata come riferimento operativo all'inizio di ogni nuovo progetto.

Discovery — Business problem identificato. Stakeholder identificati. Target definito. Baseline disponibile.

Definition — Obiettivi. Scope. Deliverable. KPI. Budget. Deadline.

Planning — WBS. Owner. RACI. Timeline. Dipendenze. Rischi. Measurement plan.

Production — Task assegnati. Workflow revisioni. QA. Documentazione.

Launch — Tracking verificato. Campagne controllate. CRM verificato. Dashboard funzionante.

Optimization — Cadence di report. Backlog test. Budget review. Performance review.

Closing — Deliverable accettati. Risultati analizzati. Handover. Retrospettiva. Lessons learned.


Esempio finale: il progetto completo applicato al caso studio

Il caso studio seguito lungo tutta la guida si ricompone qui in una timeline compatta. Ogni fase mostra cosa è stato fatto, chi lo ha fatto, quali decisioni sono state prese.


Come si distribuiscono le attività nei sei mesi del caso studio

Timeline categoriale delle fasi, dalle prime settimane di discovery alla chiusura del progetto.

Timeline sintetica del caso studio utilizzato nella guida. Le fasi iniziali sono espresse in settimane, quelle successive in mesi, coerentemente con il livello di dettaglio fornito dal testo.
  • Settimane 1-2: Discovery e strategia.
  • Settimane 3-4: Progettazione.
  • Settimane 5-7: Produzione.
  • Settimana 8: QA e lancio.
  • Mesi 3-5: Ottimizzazione.
  • Mese 6: Analisi e chiusura.


Settimane 1-2: discovery e strategia

Obiettivi, stakeholder, analytics audit, audience, benchmark. Il team raccoglie dati storici, analizza i concorrenti e definisce la baseline da cui misurare ogni progresso. In questa fase si decide anche quali metriche saranno considerate prioritarie e quali canali saranno testati per primi.


Settimane 3-4: progettazione

Media plan, content plan, architettura della landing, tracking plan, workflow CRM. Questa fase produce i documenti che guidano la produzione. Una consulenza Performance Marketing supporta la costruzione del media plan e la distribuzione del budget tra i canali. La definizione del tracking plan è particolarmente critica: ogni evento, ogni parametro, ogni conversione va specificato prima che lo sviluppo inizi.


Settimane 5-7: produzione

Landing, contenuti, creatività, campagne, automation. Il lavoro procede su più workstream in parallelo, con revisioni pianificate e approvazioni a scadenza definita. Il PM coordina le dipendenze: il copy deve essere approvato prima che il designer impagini, il design deve essere approvato prima che il developer costruisca, il tracking deve essere configurato prima che le campagne partano.


Settimana 8: QA e lancio

Tracking, form, CRM, campagne. Ogni elemento attraversa la Definition of Done prima di andare online. Il QA pre-lancio verifica ogni aspetto: copy, link, responsive, form, tracking, pixel, redirect, dashboard. Se qualcosa non supera il controllo, il lancio viene posticipato. Meglio una settimana di ritardo che un mese di dati sbagliati.


Mesi 3-5: ottimizzazione

CRO, campagne, audience, nurturing. Il team analizza i dati, formula ipotesi, testa e decide. Il budget si rialloca in base alle performance reali. Per gestire campagne paid con continuità, una gestione campagne Google Ads strutturata riduce il rischio di ottimizzazioni casuali. Ogni decisione viene registrata nel decision log, con dati a supporto e impatto previsto.


Mese 6: analisi e chiusura

Risultati, lessons learned e roadmap successiva. Il caso studio si chiude spiegando non solo cosa è stato fatto, ma come il PM ha governato dipendenze, decisioni e informazioni durante ogni fase. Chi lavora su più canali trova un riferimento utile nella consulenza Marketing Multicanale, che aiuta a mantenere coerenza tra touchpoint diversi.


Domande frequenti

Il project manager deve conoscere le tecniche di ogni canale?

Non deve essere lo specialista migliore di ogni disciplina. Deve comprendere logiche, tempi, dipendenze e criteri di qualità di ogni canale, perché solo questa comprensione permette di valutare se una stima è credibile e se un ritardo è recuperabile. Un PM che non conosce le basi di SEO non può valutare se una migrazione richiede due settimane o due mesi. Un PM che non conosce il paid media non può capire perché un'audience richiede più tempo di un'altra.


Quanto dura in media un progetto di digital marketing?

La durata dipende dall'obiettivo. Un progetto di lead generation B2B richiede tipicamente tre-sei mesi per produrre dati sufficienti a valutare la sostenibilità del canale. Un progetto di migrazione SEO può estendersi oltre, perché gli effetti si manifestano in modo graduale. Un progetto di content strategy può durare un anno o più, perché la produzione di contenuti è un'attività continuativa organizzata in cicli progettuali.


Serve davvero un software di project management?

Serve un sistema condiviso, non necessariamente un software specifico. Un foglio di calcolo ben strutturato funziona meglio di tre tool usati in modo incoerente. Il criterio riguarda la reperibilità delle informazioni, non il numero di funzionalità disponibili. Quando il progetto cresce e coinvolge più team, un software dedicato diventa utile, ma solo se il processo è già chiaro.


Come si gestisce un cliente che cambia idea ogni settimana?

Con un processo di change management esplicito. Ogni richiesta si valuta su scope, tempi, costi, qualità e rischi. Il cliente conserva la libertà di cambiare, ma vede il costo della modifica prima di approvarla. Il change management non impedisce i cambiamenti, li rende consapevoli. Se il cliente decide di modificare il progetto sapendo cosa comporta, la decisione è sua e la responsabilità è condivisa.


Quando si può considerare concluso un progetto di marketing?

Un progetto si chiude quando i deliverable risultano accettati, gli obiettivi misurati, la documentazione archiviata e le lessons learned condivise. Le attività di ottimizzazione possono proseguire, ma diventano un ciclo operativo distinto dal progetto originale. La chiusura formale è importante perché segna il passaggio dalla modalità progetto alla modalità operations, con responsabilità e metriche diverse.


Sintesi finale

Infografica sul Digital Marketing Project Management
Infografica: Guida al Digital Marketing Project Management.

Il digital marketing project management non consiste nel creare task e controllare deadline. Consiste nel costruire un sistema nel quale business objective, strategia, persone, attività, tecnologia, dati e budget restano allineati durante tutto il ciclo di vita del progetto.

Quattro concetti riassumono il percorso: chiarezza prima dell'esecuzione, responsabilità durante l'esecuzione, misurazione dopo il lancio, apprendimento alla chiusura. Ogni fase prepara la successiva, e ogni fase produce informazioni che migliorano la successiva. La chiarezza iniziale evita i conflitti, la responsabilità evita i blocchi, la misurazione evita le decisioni cieche, l'apprendimento evita di ripetere gli stessi errori.

Un progetto di digital marketing ben gestito non è semplicemente quello che arriva puntuale alla pubblicazione. È quello in cui ogni attività ha una ragione, ogni responsabile sa cosa deve produrre, ogni risultato può essere misurato e ciò che si apprende migliora il progetto successivo. Questo è il criterio che distingue un progetto che consuma risorse da un progetto che costruisce valore.


Informativa al trattamento dei dati personali ai sensi dell’art. 13 del d.lgs. 196/2003

In ottemperanza agli obblighi previsti dal Decreto Legislativo 30 Giugno 2003 n. 196 in materia di trattamento dei dati personali (codice della privacy) entrato in vigore l’1 Gennaio 2004, con la presente intendiamo informarVi che la società Web Service Internet Solutions S.r.l., con sede a Roma (RM) (di seguito semplicemente "2open”) sottoporrà a trattamento i dati personali che Vi riguardano. Il trattamento dei dati personali sarà effettuato nel rispetto delle norme vigenti ed alle seguenti condizioni.

1. Finalità del trattamento

Il trattamento dei dati personali è diretto esclusivamente al raggiungimento dei seguenti fini:
  1. per esigenze legate alla stipula dei contratti di vendita e degli ordinativi;
  2. per adempiere a ogni tipo di obbligo previsto da leggi o regolamenti vigenti, in particolare, in materia fiscale;
  3. per esigenze di tipo operativo, gestionale e contabile;
  4. per la registrazione degli accessi al sito di 2open e l’utilizzo dei servizi forniti attraverso esso;
  5. per esigenze di monitoraggio dell’andamento delle relazioni con i clienti e per migliorare tali relazioni;
  6. per finalità commerciali e di marketing strategico e operativo.

2. Modalità del trattamento

Il trattamento dei dati potrà consistere nella loro raccolta, nella loro registrazione, conservazione, modificazione, comunicazione, cancellazione, diffusione, ecc. e sarà effettuato sia con l’utilizzo di supporto cartaceo, sia con l’ausilio di strumenti elettronici informatici e telematici, secondo modalità e con strumenti idonei a garantire la sicurezza e la riservatezza dei dati stessi, in conformità con quanto previsto dagli articoli 31 e seguenti del D. Lgs. 196/2003. In particolare, saranno adottate tutte le misure tecniche, informatiche, organizzative, logistiche e procedurali di sicurezza, come previste dal D.Lgs. 196/2003 e ”Allegato B” allo stesso decreto, in modo che sia garantito il livello minimo di protezione dei dati previsto dalla legge.

3. Conferimento dei dati

Il sito di 2open fornisce ai visitatori una serie di servizi senza necessità di richiedere alcun dato o informazione di carattere personale. Tuttavia i servizi riservati ai Clienti richiedono necessariamente il conferimento dei propri dati personali per essere attivati. Se tali dati obbligatori saranno omessi, come del resto in assenza di consenso al trattamento necessario a garantire il servizio richiesto, i servizi non potranno essere erogati in alcun modo. Può accadere inoltre che taluni servizi richiedano la fornitura di dati classificati dal D.Lgs n. 196/03 come “sensibili”, quail “l’appartenenza a categorie protette”, il cui conferimento facoltativo è richiesto per il servizio di raccolta dei “curriculum vitae”. In ogni caso, il conferimento del consenso al trattamento dei dati per l’esecuzione delle attività strettamente necessarie a garantire il regolare svolgimento dei servizi offerti, finalità di cui punto 1.a, 1.b, 1.c, 1.d, è obbligatorio per tutti i dati richiesti. Il consenso alle finalità descritte ai punti 1.e ed 1.f, che nel Vostro interesse vivamente auspichiamo, è invece facoltativo, ed il diniego non comporta alcuna conseguenza pregiudizievole.

4. Comunicazione e diffusione dei dati

La comunicazione all’esterno dei dati personali raccolti per le finalità di cui al punto 1. potrà avvenire solo ove:
  1. tale comunicazione sia obbligatoria per assicurare l'ottemperanza degli adempimenti previsti dalla legge;
  2. tale comunicazione sia obbligatoria per assicurare la corretta instaurazione o prosecuzione del rapporto con Voi intrattenuto.
I dati personali raccolti potranno essere comunicati a soggetti pubblici e privati, persone fisiche e/o giuridiche, aventi finalità commerciali e/o di gestione dei sistemi informativi e/o dei sistemi di pagamento, compresi soggetti esterni che svolgano specifici incarichi per conto di 2open I dati potranno, altresì, essere diffusi, ma solo in forma aggregata, anonima e per finalità statistiche.

5. Trasferimento dei dati all’estero

Nei limiti strettamente necessari all'esecuzione del rapporto con Voi in corso, i Vostri dati personali potranno essere comunicati a soggetti terzi (quali, a titolo di esempio, i fornitori di servizi di connettività) situati all’estero, dentro o fuori l'Unione Europea.

6. Diritti dell’interessato

Ai sensi dell’articolo 7 e seguenti del D. Lgs. 196/2003, Voi avete il diritto di:
  1. ottenere indicazione dell’esistenza, dell’origine, delle finalità e della logica applicata per il trattamento con strumenti elettronici dei dati personali che Vi riguardano;
  2. ottenere indicazioni circa i soggetti o le categorie di soggetti a cui i dati possono essere comunicati o che possono venire a conoscenza degli stessi;
  3. ottenere indicazione circa gli estremi del titolare, dei responsabili e del rappresentante designato al trattamento;
  4. ottenere l’aggiornamento, la rettificazione, l’integrazione, la cancellazione, la trasformazione in forma anonima o il blocco dei dati personali che Vi riguardano;
  5. ottenere l’attestazione che le operazioni al punto b) sono state portate a conoscenza di coloro ai quali i dati sono stati comunicati o diffusi in precedenza;
  6. opporVi, in tutto o in parte al trattamento dei dati che Vi riguardano, previsto ai fini di informazione commerciale, di invio di materiale pubblicitario, di vendita diretta o per il compimento di ricerche di mercato o di comunicazione commerciale.
I diritti che precedono, possono essere esercitati sia direttamente, sia tramite un Vostro incaricato, nelle forme previste dagli artt. 8 e 9 del D.Lgs. 196/2003.

7. Titolare e Responsabile

Il Titolare del trattamento è 2open, in persona dell’Amministratore unico in carica, con sede legale a Roma (RM), 00178, Via Appia Nuova 1083/1087. Il Responsabile del trattamento dei dati che Vi riguardano, domiciliato per questo incarico presso la sede della Società, è il Responsabile della clientela: e-mail: privacy@2open.it.

8. Consenso al trattamento

Come noto, il D.Lgs. 196/2003 prevede che il trattamento dei dati personali sia effettuato con il consenso dell’interessato, salvi i casi di esclusione specificamente indicati dalla legge stessa. Per tale ragione, Vi preghiamo di restituirci firmato l’allegato modulo di richiesta del consenso come attestazione di ricevuta delle informazioni di cui alla presente lettera informativa e come espressione del consenso al trattamento dei dati personali.

I campi contrassegnati dall'asterisco (*) sono obbligatori

















Un post condiviso da 2open (@2open.it)
